Договор подряда на ремонт: как составить, чтобы не остаться без денег и без ремонта

18.08.26 12:00 33 0 0

Устная договорённость с бригадой держится ровно до первой проблемы. Пропали сроки, вылезли переделки, мастер требует доплату сверх обещанного, а доказать нечего: свидетелей нет, переписка обрывочная, денег отдано наличными без расписки. Договор подряда переводит отношения из «мы же по-человечески договаривались» в плоскость, где у каждой стороны есть обязанности и ответственность. Разберём, что в нём должно быть, чтобы он реально защищал, а не лежал бумажкой.

Почему без договора вы в слабой позиции

Ремонт квартиры между заказчиком и исполнителем регулирует глава 37 Гражданского кодекса о подряде, а если вы заказчик-потребитель, то ещё и закон о защите прав потребителей. Эти нормы работают, даже когда бумаги нет, но без письменного договора вы не докажете, о чём именно договорились: какой объём, за какую цену и в какой срок. Поэтому первое правило простое: фиксируйте на бумаге всё, о чём договорились на словах.

Что обязательно прописать

Договор подряда на ремонт: как составить, чтобы не остаться без денег и без ремонта

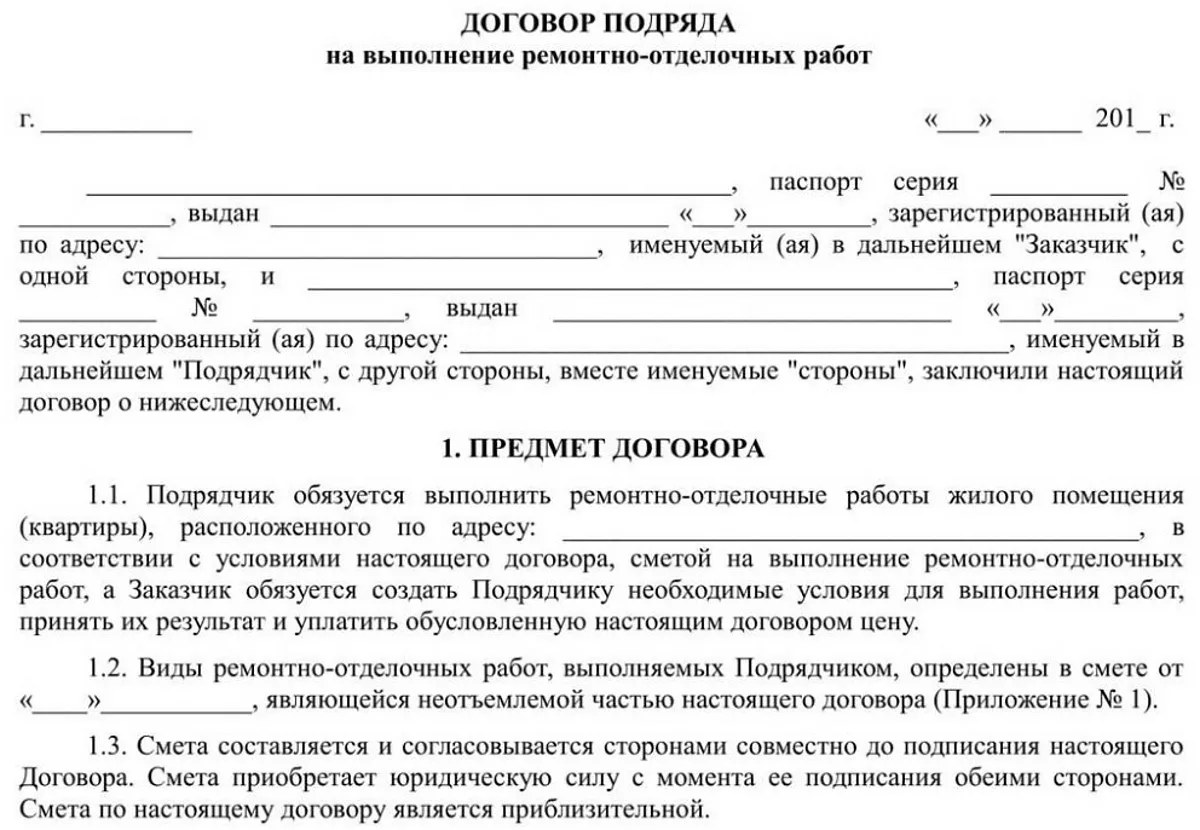

Рабочий минимум, без которого договор дырявый:

  • стороны: ФИО и паспортные данные, а если исполнитель ИП или фирма, то реквизиты
  • предмет: конкретный перечень работ и адрес объекта, а не общее «ремонт квартиры»
  • смета отдельным приложением: виды работ, объёмы, цена за единицу и итог
  • сроки начала и окончания, а лучше и промежуточные по этапам
  • цена и порядок оплаты: аванс, оплата по этапам, окончательный расчёт после приёмки
  • порядок приёмки и что считается недостатком
  • гарантия на работы и ответственность за срыв сроков и брак

Твёрдая цена или приблизительная

Это ключевой пункт, на котором чаще всего теряют деньги. По статье 709 ГК цена бывает твёрдой и приблизительной. Твёрдую подрядчик не вправе поднять, даже если недооценил объём, за исключением существенного роста стоимости материалов, который нельзя было предвидеть. Приблизительную можно увеличить, но подрядчик обязан заранее предупредить, а вы вправе отказаться от подорожавшего договора, оплатив уже сделанное. Если в договоре про вид цены ничего нет, спор почти гарантирован, поэтому пишите прямо: цена твёрдая по смете из приложения.

Сроки, приёмка и ответственность

Договор подряда на ремонт: как составить, чтобы не остаться без денег и без ремонта

Сроки по статье 708 ГК существенное условие: указывайте конкретные даты. За их нарушение пропишите неустойку, иначе взыскать что-то будет тяжело. Статья 715 даёт заказчику право отказаться от договора, если исполнитель явно не успевает или делает настолько плохо, что к сроку нормального результата не выйдет. Приёмку оформляйте актом: пока он не подписан, работа юридически не сдана, и это ваш рычаг не платить остаток за недоделки.

Материалы: кто закупает и кто отвечает

Договор подряда на ремонт: как составить, чтобы не остаться без денег и без ремонта

Отдельно решите вопрос материалов. Если их покупает подрядчик, он отвечает за качество и за то, что их хватит. Если закупаете вы, риск нехватки и простоя ваш, зато вы контролируете, что именно кладут в стены. На практике удобно смешанно: черновые материалы и расходники за бригадой, а чистовую отделку выбираете и покупаете сами. В договоре и смете это должно быть однозначно, вплоть до того, кто оплачивает докупку, если чего-то не хватило.

И последнее по порядку, но не по важности: даже идеальный договор не спасёт от конфликта с соседями, если бригада шумит когда попало. Заранее пропишите, что работы ведутся в разрешённые часы, это и вопрос закона, и репутации на площадке (подробнее в статье закон о тишине при ремонте). А чтобы смета не поехала из-за материалов, держите их с запасом: мы в Обнинске возим стройматериалы по Калужской области и докидываем недостающее день в день, так что бригаде не приходится простаивать и срывать те самые сроки из договора.
